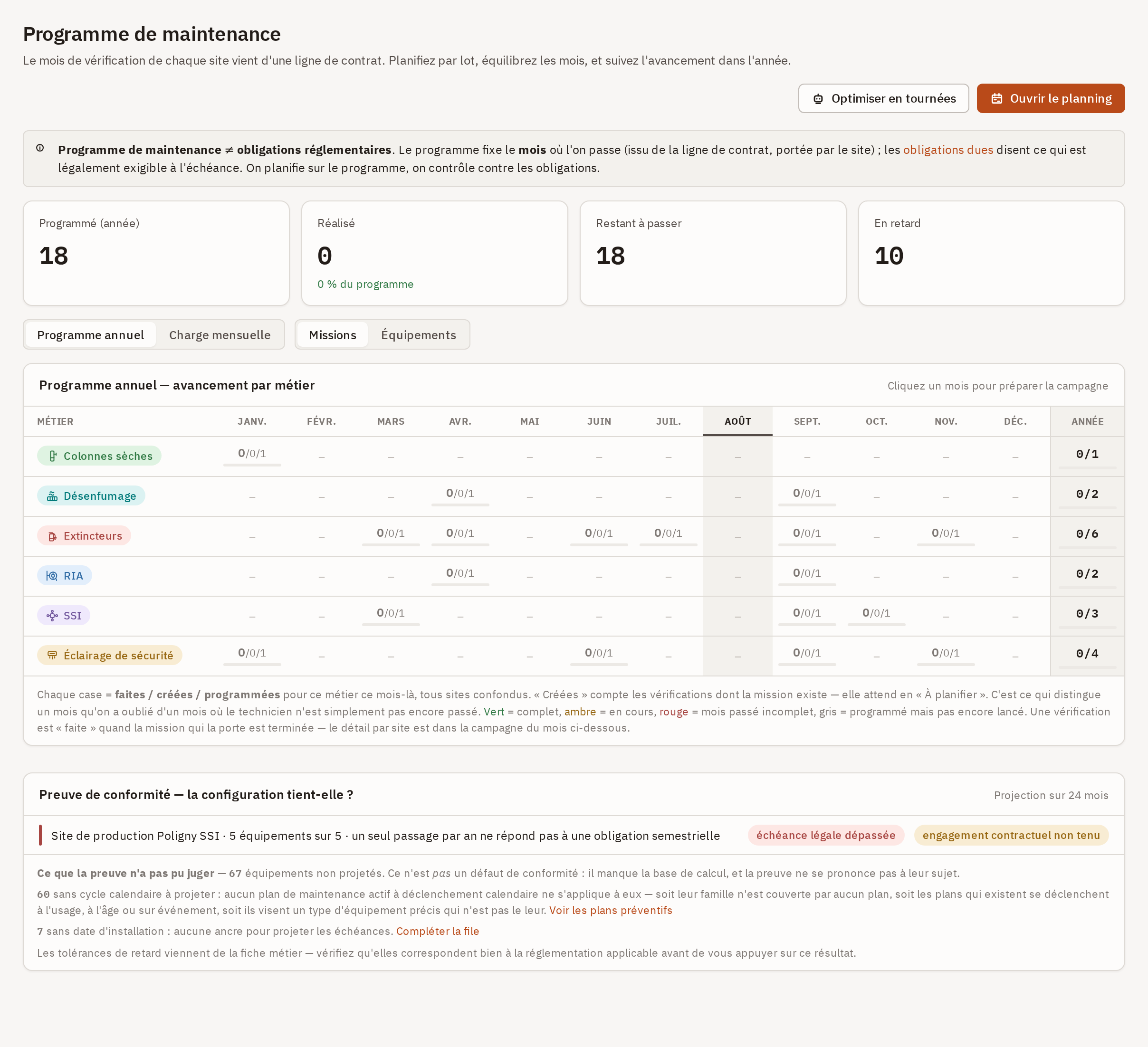

Le mois où l'on passe sur chaque site, métier par métier, sur les
douze mois de l'année — et la charge que cela représente.
Ce que vous pouvez y faire
Basculer entre Programme annuel
et Charge mensuelle, et lire chaque case en Missions
ou en Équipements.
Déplacer
un groupe de passages vers un autre mois, ou le permuter
avec un autre ; Exclure
une vérification
avec son motif, et la Réintégrer.
Cliquer un mois ouvre son panneau de préparation, avec Créer les N missions du mois
— ou Générer les N missions manquantes
si une partie existe déjà. Un site vérifié pour plusieurs métiers
ne reçoit qu'un seul passage.
La carte « Preuve de conformité »
dit si la configuration tient, et surtout ce qu'elle n'a pas pu juger
— ce n'est jamais un feu vert global.
Créer les missions d'un mois fige ce mois.
La campagne s'ouvre, le périmètre est arrêté, et plus aucun passage
ne pourra être déplacé vers ce mois ni en sortir.
Back-office — Le programme annuel : ce qui tombe, métier par métier et mois par mois. · cliquer pour agrandir
